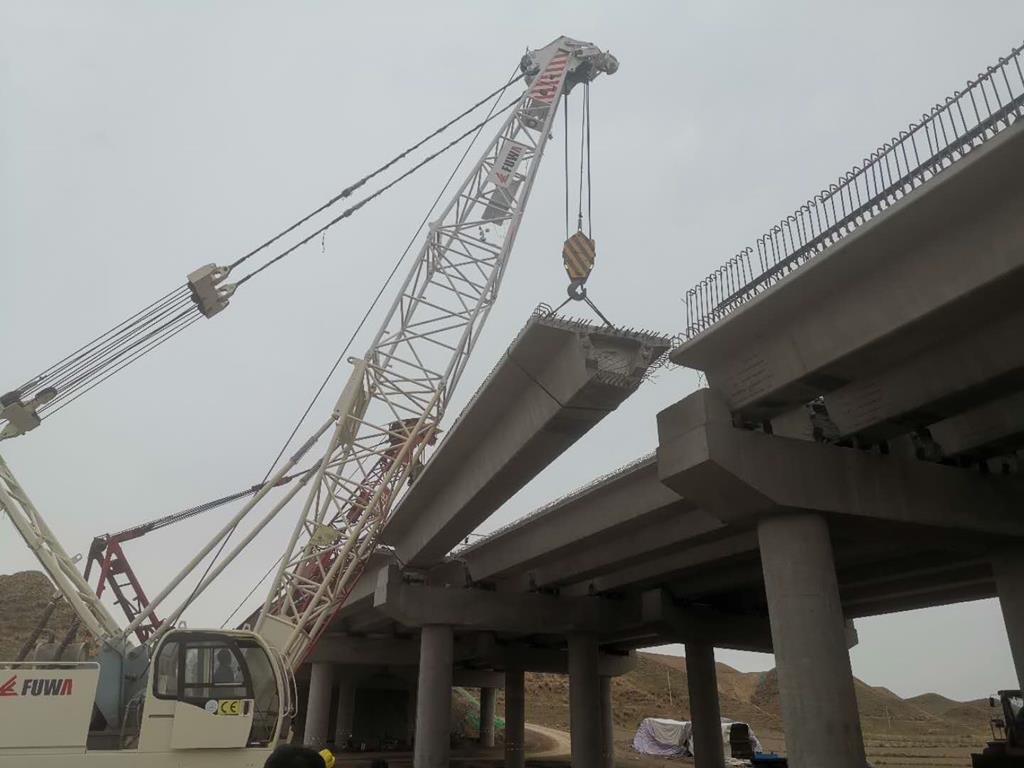

       5月8日,随着景中高速公路JZ4合同段K65+620石窝沟大桥最后一片梁板架设完成,标志着景中项目路基工程实现全线贯通。
       景中高速公路项目自2017年7月正式开工建设以来,路桥投资公司紧紧围绕“管理创新、安全和谐、绿色环保、廉洁高效、社会满意,建品质工程、争创飞天奖”的总体建设目标,积极贯彻落实省公航旅集团关于重点项目建设管理的相关要求,严控工程质量、进度、安全生产、文明施工等重点环节,截止2019年底,全线路基工程仅剩石窝沟大桥一处断点,其余全部贯通,为保证项目建设顺利进行,景中项目办主动作为,多次召开专题会议,通过设计优化、专家校核,方案审查,协调产权单位甘肃省电力运检公司和甘肃省电力公司及西安西北网调,最终于12月16日取得了停电计划。在停电计划获批后,立即组织项目改迁作业,于12月31日改迁完成,比原计划提前了9个多月完成了750KV武白线的电力改迁。
       2020年3月,景中高速公路项目全面复工,项目办坚决克服新冠肺炎疫情影响,统筹做好疫情防控和项目复工复产工作,抢抓有利时节,一手抓防疫,一手抓进度,集中资源力量高效率完成石窝沟大桥吊装工作,同时,路面、房建、绿化、交安、机电工程紧随进度计划有序推进。截至目前,路基工程已完成合同额的99.99%,路面工程已完成合同额的84.61%,房建工程已完成合同额的89.99%,绿化工程已完成合同额的83.43%,机电工程已完成合同额的52.98%,交安工程已完成合同额的58.66%。景中项目将继续严抓过程控制,细化质量管控,靠实安全责任,积极创新和应用新技术,以过硬的管理、科学的方案和先进的工艺,确保年内按计划建成通车。
  (路桥投资公司景中项目办 孙茜供稿)
